Rowan II 高级公寓
2026年9月
项目整体完工 74%,主体结构完工,外立面、机电管线、室内精装同步推进:
-
主体外立面:幕墙材料已到场,窗户安装推进至 5 层,窗框就位,窗扇持续安装。
-
机电精装:电梯安装临近完成;2‑7 层石膏板嵌缝、厨卫瓷砖有序开展;冷媒管路连接完成,消防泵、增压泵正在安装,入户门、楼梯门施工推进。
-
现场物料:橱柜、家电、暖通等设备材料已分批到场储备。
2026年7月
项目整体完工 63%,主体结构全部完工,室内机电、精装同步推进:
-
主体外立面:全楼层混凝土楼板完工,幕墙龙骨完成六成,窗户待进场安装;
-
机电精装:暖通、给排水、电气、喷淋管线大面积施工,2-7 层石膏板、厨卫瓷砖稳步开展;
-
现场全封闭管理:电梯、厨卫等各类设备物料已分批到场储备。
2026年5月
项目整体完成 57%,主体结构完工,机电与精装全面展开:
-
主体结构:混凝土主体全部封顶完工,剩余少量楼梯收尾,模板支撑已拆除;
-
机电与精装:给排水、喷淋、电气、暖通同步推进至 6-7 层,电梯设备进场安装;2-7 层墙体龙骨、石膏板施工推进,4 层卫生间瓷砖铺贴启动,水电末端安装有序开展;
-
安全与管理:施工升降机安装到位,场外存储窗户材料物资充足,顺利推进。
2026年2月
项目整体完成 55%,主体结构施工收尾:
-
主体与框架:混凝土超结构基本完工,7 层及屋面楼板浇筑完成,仅剩余少量楼梯未施工;2-6 层室内墙体框架施工有序推进。
-
专业工程:5 层及以下铸铁给排水立管安装到位,2-4 层分支管道施工中;3 层电气分支布线启动,建筑立管安装至顶部;
-
安全与管理:全封闭规范管理,施工升降机安装中;现场材料存储合规。
2025年11月
项目为 7 层混合用途建筑(含地下层),当前工程完成30%,按计划推进:
-
基础工程收官:周边混凝土基础、内部柱基础及立柱、混凝土基础墙全部完成;一层混凝土楼板浇筑完毕,通往地下室楼梯已施工;
-
关键配套推进:一层给排水套管安装完成;下一步将推进超结构至 2-3 层,同步安装人行道桥,启动主体结构向上延伸。
2026年8月
项目整体完工 72%,主体结构封顶,外立面、机电管线、室内精装同步推进:
-

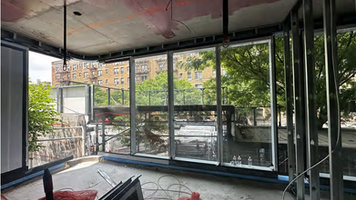

主体外立面:全楼混凝土楼板完工,幕墙材料已到场,2 层窗户安装完成 80%,3 层窗框就位,窗扇待安装。
-
机电与精装:暖通、给排水、喷淋、电气管线大面积施工,电梯安装推进;2‑7 层石膏板、厨卫瓷砖、防水及户内门作业有序开展。
-
现场全封闭管理:橱柜、门窗、暖通等设备材料已分批到场储备。
