Group 3 (1) (1).png

Group 3 8th Ave Project progress

8th Ave

Dec 2020

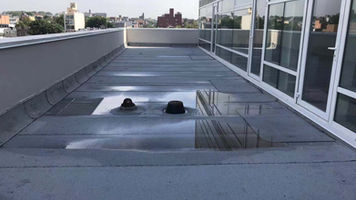

截至2020年12月,该项目已竣工。

Aug 2019

截至2019年11月,该项目已完成并已申请TCO。 一旦获得批准,预售单位将被关闭。 一楼的零售空间现已发布出租广告。

- 截至2019年8月,项目已完成,即将申请TCO,预计4-6个月获得。 届时,预售单位即可关闭。 一楼的零售空间现已发布出租广告。

May 2019

截至2019年5月,项目已完成90%。 目前,空调、电力、火灾报警等工作正在进行中。 其他工作大部分都完成了。 该项目预计将于今年夏天完成。

Jan 2019

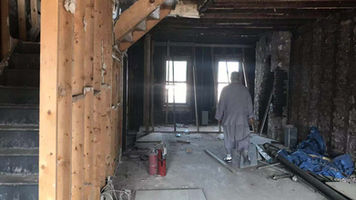

与上次访问相比,工作取得了一些进展。 建筑隔断已完成,油漆也已完成。 整个建筑的窗户已全部安装完毕。 电源和电力已安装。 自动停车系统仍在安装中。 联合爱迪生公司一直在检查电力和电力。 营销方面,已有部分买家询价。 整个项目预计将于 2019 年第二季度初完成。

Oct 2018

与上次访问相比,工作取得了一些进展。 建筑隔断已完成。 大楼东侧已安装窗户。 电源和电力已安装。 驱动墙安装已从顶层开始,自动停车系统已在B1层启动。

Apr 2018

2018 年 4 月 18 日下午进行实地考察。 现场有文华企业项目经理、业主及砖石工人、钢铁工人等约6名工人。

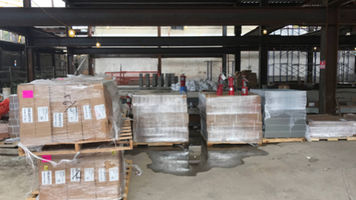

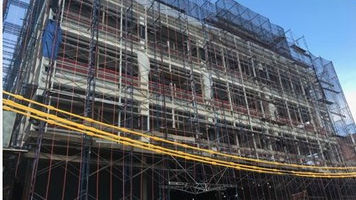

- 与上次访问相比,恢复工作的进度较慢。 六楼已浇筑混凝土,楼梯至六楼,临时供电至五楼。 所有钢柱均竖立在六楼屋顶,等待横梁和地板交付。 窗帘板框架沿 8 大道一侧从 2 楼到 4 楼安装,刚刚完成 2 楼,并开始沿 56 街开始 3 楼。 立管高达四楼。 电气面板和设备、金属螺柱、管道、幕墙框架均存放在现场。

Dec 2017

据2017年12月21日下午现场勘察,工地有文华企业项目经理、业主以及包括砖石工人和钢铁工人在内的约12名工人。 走访时,控制检查员正在现场检查电梯井道的钢筋工作。 现将工作总结如下:

- 与上次访问相比,3层钢楼已浇筑混凝土,4楼钢柱和大部分横梁已竖立等待甲板安装,5楼大部分钢柱也已竖立,楼梯已升至3楼。

- 在停车场,他们正在总共六个区域中的两个区域安装停车壳。 钢铁工人现在正在安装两部汽车电梯。 他们现在正在加快推进该项目。

- 尽管即将到来的冬季,该项目预计仍将取得良好进展。

Oct 2017

据2017年10月11日下午现场考察,文华企业项目经理和业主在工地。 现将工作总结如下:

- 与上次访问相比,二楼浇筑了混凝土,CMU 工程也在进行中。

- 停车场安装完毕。

- GC已订购电梯并支付押金。

根据 GC,他们即将与邻居就脚手架问题达成和解。

Jun 2017

2017年6月21日实地考察,工作总结如下。 一楼、夹层楼已浇筑混凝土,二楼甲板除外,物业北面正在浇筑混凝土。 大型停车部件存放在现场,更多设备和材料将在未来几个月交付。

Mar 2017

每次 2017 年 4 月 5 日上午的现场考察中,大约有 15 名建筑工人在工地上。

- 整个地窖地板已浇筑混凝土,一楼面积的 60% 以上以及坡道已浇筑混凝土。

- 一辆中型混凝土卡车来了,将混凝土浇筑到一楼的后部。

- 电梯间位于一楼。 从一楼到底层的新楼梯已就位。

- 与此同时,他们仍在等待自动停车设备的交付,希望这些设备能在本月到达。

总体而言,最近频繁的降雨导致他们无法完成一楼的工作。 随着天气的变化,他们很快就会加快步伐。

Oct 2016

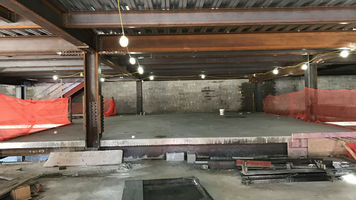

2016 年 10 月 14 日下午进行现场考察时,地基和基础已完成。 现在,他们正在完成底部的地下板。 项目经理告诉我们,他们的目标是在十月底完成。 到访时,约有十余名工人,所有挖掘工作已完成。 一旦地基完成,他们将立即开始上层建筑。 他们告诉我们,他们计划在 11 月底交付第一个停车场。 总体而言,工作进展缓慢但稳步。

Jun 2016

截至2016年6月7日现场考察,地下一层(地下三层)上半部分已完成约80%。 他们希望向下挖掘最后 8 英尺以完成地基。 大卫说他们的目标是在两个月内完成。 地基完成后,现场将安装自动停车库。 参观时,David Lo 正在与新使用的挖掘机操作员交谈,他说新人将负责进一步的挖掘工作。 现场有一台大型挖掘机。 总体来看,复工复产工作稳步推进。

Dec 2015

总承包商正在进行地基施工,预计将于 2016 年春季完工。他们预计施工将于 2017 年底前完工。

Jun 2015

总承包商正在进行地基施工,将于今年年底竣工。

Mar 2015

现有建筑已全部拆除。 该场地已被围起来。总承包商已开始对该场地进行挖掘。

Dec 2014

总承包商已获得拆除旧建筑的许可证。 该建筑正在拆除。 他们预计拆除工作将于2014年底完成。
