Dutch Kills高级公寓项目进度

Dutch Kills 租赁公寓

2026年1月

项目整体完成 81%,进入竣工收尾阶段:

  • 北塔:外墙、屋面及机电消防粗装全部完成,室内精装有序推进,瓷砖、地板、橱柜安装及门五金调试同步开展,1 台电梯已通过施工使用检测。

  • 南塔:外墙框架、窗户安装完工,室内框架及给排水粗装接近完成,机电、喷淋及火灾报警系统粗装推进中,垃圾道已安装到位。

  • 安全与管理:全封闭规范管理,施工升降机已拆除,客运电梯暂代使用;现场材料充足,保障收尾进度。

2025年12月

项目整体完成 78%,建设稳步推进:

  • 北塔:外墙、窗户及防水完工,机电消防粗装收尾,瓷砖、地板、橱柜等精装修推进中;

  • 南塔:外墙框架完工,窗户安装收尾,室内框架及机电消防粗装有序开展;

  • 安全管理:全封闭管理,防护齐全;南塔升降机运行正常,北塔电梯代升降机,材料充足。

2025年11月

当前完成68% ,超结构全完工,进入内外装及系统完善阶段:

  • 南北塔进展:北塔外墙 / 窗户安装近完成,室内装修(涂装、找平)已启动;南塔外墙 / 窗户安装近完成,室内框架施工推进中;

  • 系统工程:机电、给排水、消防、电气粗装全楼推进,北塔相关系统近完成;北塔 1 台电梯通过施工使用验收;

  • 配套与安全:南北塔垃圾道已安装,屋顶工程推进中,升降机全功能运行,临时围栏、高空防护等设施到位。

2024年8月

  • 之前存在的部分停工令已解除,工地施工现已恢复;

  • 地基工程正在按照计划进行,已经具备一定的建筑规模,先行施工40th Ave 一侧的塔楼的地基,预计 11 月初完成该侧塔楼地基。

2023年12月

  • 项目于2023年12月19日举行破土动工仪式。

2023年10月

Project has topped out.

Urban 21 租赁公寓

2025年11月

截至目前,该项目稳步推进,预计将在年底前实现全面竣工,并于2026年初取得TCO。该大楼命名为 “Urban 21”,销售情况理想,截至目前销售率已达70%,市场反响积极。

2024年8月

项目 B 截至八月中旬:

  • 项目B已经开售,市场营销取名 Urban 21。该产权公寓销售顺利,据悉已经售出60%;

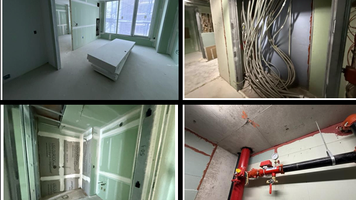

  • 全部公寓单元的框架已经完成,灰板安装已经开始,准备了16位工人进行灰板安装,八月下旬起每3~4天一层的速度推进;

  • 窗框已经全部完工,预计8月底开始安装窗户,预计10月中外墙和玻璃完成施工;

  • 两个住宅电梯都已经就位,防火喷淋设施完成了从2楼道9楼的布设;

  • 所有公寓单元的浴缸已经到货,已经安装到了第六层,接下来瓷砖将到货。

2023年12月

  • 项目已经封顶。

2023年10月

Project had its break ground ceremony on Dec 19th, 2023.

Logo with Chinese slogan white.png
IIUSAINVEST IN THE USA-MEMBER
ARCFE’s strong credentials
联系我们
28-07 Jackson Ave, 8th Floor
Long Island City NY 11101



  • Facebook
  • LinkedIn
  • Youtube

本网站不提出出售任何证券的要约。 本网站上的信息并非出售要约或征求购买任何投资权益或提供任何投资管理或咨询服务的要约。 任何此类要约或招揽均将遵守适用证券法中规定的注册要求豁免,并且仅通过向法律允许的司法管辖区的合格投资者交付与特定投资相关的保密私募发行备忘录的方式进行。

bottom of page
