LIC高档产权公寓
2025年12月
项目整体完成 51%,楼体主体骨架已建到顶,建设稳步推进:
-
主体与框架:主体骨架完工,2-6 层室内墙体框架做好,7-22 层逐步推进,2-4 层外墙框架及防护板装好;
-
专业工程:2-5 层窗户安装中,消防、水电暖等设备管线按楼层逐步铺设到位;
-
安全与管理:全封闭管理,施工升降机通屋顶,材料充足。
2026年1月
项目整体完成 55%,主体结构封顶完工:
-
主体与框架:2-11 层室内框架基本完工,12-22 层推进中;2-4 层外墙框架及石膏板安装完成,屋面防水卷材铺设到位。
-

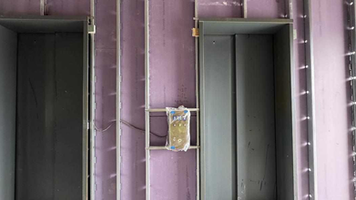

专业工程:2-8 层窗户安装推进中,5 层幕墙玻璃启动安装;22 层机电立管、16 层喷淋主管铺设完成,电梯核心设备安装就绪。
-
安全与管理:全封闭规范管理,施工升降机通屋面;现场材料充足,进度安全可控。
2025年11月
整体进度:当前工程完成36% ,施工组织有序,按计划推进;
-
主体与配套结构:建筑主体结构浇筑至 18 层,施工电梯安装至 15 层,人行道棚、现场围栏已全部搭建完毕,安全设施就位;
-
内外装推进:内部框架施工至 10 层,外部框架及护板施工至 4 层,窗户安装已启动;防火喷淋主管及分支管铺设至 6 层;
-
机电系统同步落地:暖通、给排水系统同步推进;电气工程完成 9 层临时照明、7 层配电安装,核心系统骨架逐步完善。
2024年8月
-
项目A预计将在2024年9月开始挖掘工作,预计将于2026年12月完工,并在2027年1月获得临时使用证书(TCO)。
LIC高档租赁公寓
2025年11月
-
截至目前,组18项目B整体建设进展顺利,主体施工已基本完成,处于等待TCO核发阶段;
-
主体结构、水电、暖通系统、窗户及灰墙安装工作均已结束,施工升降机也已拆除;
-
室内装修阶段正在有序推进:走廊地毯正在铺设,部分单元的家电设备有待安装,车库粉刷工程正在进行中,同时项目正进行最后的清理与收尾工作。
2024年8月
-
项目B目前正处于主体结构施工的最后阶段,预计将在未来几个月内封顶。
